铝合金门窗安装规范要求

   2020-07-06 533 0
导读

大家都知道工程中,门窗安装是必不可少的一项。门窗具有保温、隔热、隔声、防水、防火等功能。 铝合金门窗的反复启闭性能、抗风

 大家都知道工程中,门窗安装是必不可少的一项。门窗具有保温、隔热、隔声、防水、防火等功能。 铝合金门窗的反复启闭性能、抗风压性能、水密性能、气密性能、热工性能、隔声性能、采光性能等这些需要通过实验进行验收的,这里就不再说了。今天带大家一块来了解下安全玻璃的使用部位、铝合金门窗的安装顺序、铝合金门窗固定片的要求、门窗塞缝的要求以及镀膜玻璃的朝向。以下内容参照《铝合金门窗工程技术规范》JGJ214-2010、《铝合金门窗GB》。
铝合金门窗安装规范要求

安全玻璃的使用部位

1、人员流动大的公共场所,易于受到人员和物体碰撞的铝合金门窗应采用安全玻璃。

2、建筑物中下列部位的铝合金门窗应使用安全玻璃:

1)、七层及七层以上的建筑物外开窗

2)、面积大于1.5m²的窗玻璃或玻璃底边离最终装修面小于500mm的落地窗

3)、倾斜安装的铝合金窗。

此情况图纸设计一般都有说明

铝合金门窗安装规范要求

图纸设计说明中的要求

铝合金门窗安装规范要求

无3c标志的一般玻璃

铝合金门窗安装规范要求

图片右下角有3C标志的安全玻璃

门窗安装的先后顺序

1、铝合金附框安装应在洞口及墙体抹灰湿作业前完成

2、铝合金门窗安装应在洞口及墙体抹灰湿作业后进行

铝合金门窗安装规范要求

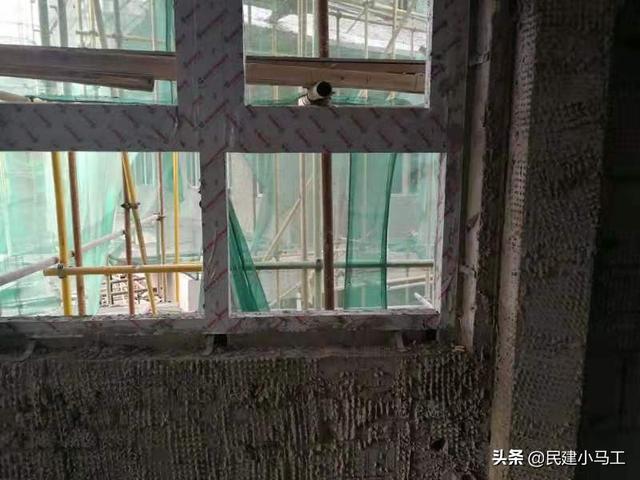

砌体结束,湿作业未进行前窗框安装完毕

铝合金门窗安装规范要求

湿作业完成后,窗扇和玻璃安装完成

固定片的安装要求

1、金属附框的内、外两侧宜采用固定片与洞口墙体连接固定(这里需要注意事两侧固定,不是仅仅一侧固定);

2、固定片宜采用Q235刚才,厚度不应小于1.5mm,宽度不应小于20mm,表面应做防腐处理(现场一般使用的都是镀锌的固定片);

3、金属附框固定片安装位置应满足:角部的距离不应小于150mm,其余部位固定片中心距不应大于500mm,固定片与墙体固定点的中心位置至墙体边缘的距离不应小于50mm;

4、砌体墙不得使用射钉固定门窗(考虑到砌体中砖砌块以及灰缝的强度较低 ,受冲击容易破碎 ,故规定在砌体上安装门窗时严禁用射钉固定 )。

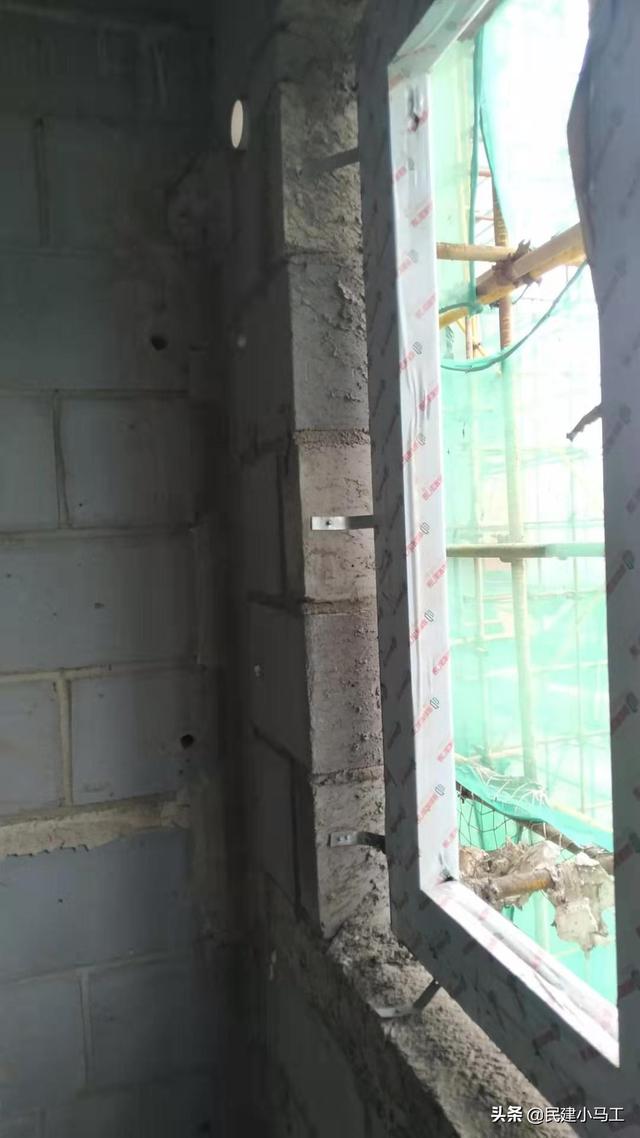

铝合金门窗安装规范要求

图片中除了再砌体上用射钉固定外,其余都是按照标准施工。

铝合金门窗安装规范要求

铝合金门窗安装规范要求

双侧固定

铝合金门窗安装规范要求

固定片与墙体固定点的中心位置至墙体边缘的距离不应小于50mm

门窗塞缝的要求

铝合金门窗与洞口缝隙,应采用保温、防潮且无腐蚀性的软质材料填塞密实;易可使用防水砂浆填塞,但不宜使用海砂成分的砂浆。使用聚氨酯泡沫填缝胶,施工前应清楚粘接面的灰尘,墙体粘接面应进行淋水处理,固化后的聚氨酯泡沫胶缝表面应做密封处理。

铝合金门窗安装规范要求

本图塞缝,下部用防水砂浆处理,侧面用聚氨酯泡沫填缝剂处理

镀膜玻璃的朝向

为防止门窗的框扇型材胀缩变形时导致玻璃破碎,门窗玻璃不应直接接触型材,为保护镀膜玻璃上的镀膜层及发挥镀膜层的作用。单面镀膜玻璃的镀膜层应朝向室内,双层玻璃的单面镀膜玻璃应在最外层 镀膜层应朝向室内

型材划伤、擦伤的要求

以下情况可进行修补,修补后应与原涂层的颜色和光泽应基本一致。

1、划伤总长度外侧≤150mm;划伤总长度内侧≤100mm;

2、擦伤总面积外侧≤500mm²;擦伤总面积内侧≤300mm²;

3、擦伤和划伤处数外侧≤4;擦伤和划伤处数内侧≤3。

(文/小编)
